卡尔登公司2号机组A级检修拉开帷幕
来源:大唐印尼卡尔登发电公司
作者: 唐永海
日期:2024-11-08

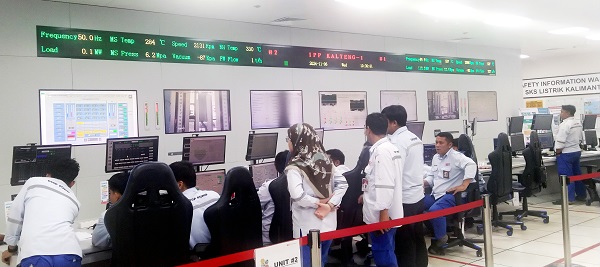

11月6日10时29分, 大唐印尼卡尔登公司2号机组正式解列,标志着此次停机顺利完成,同时也拉开了公司2号机组A级检修的帷幕。


该公司高度重视此次停机工作,制定了精细的停机计划,于11月5日召开停机前准备会议,要求各专业认真做好停机前的准备试验,确保此次停机工作顺利开展。11月6日05时00分,开始滑参数停机,10时29分正式打闸停机,原煤斗全部烧空,高压缸内缸温度滑至319℃,为机组A级检修赢得了宝贵时间。

按照“早计划、早准备、早组织”的工作思路,卡尔登公司提前完成所有检修项目分包单位的启动会议,提前上报机组检修备品备件采购计划,完善检修工器具配置,提前谋划编制《2号机组A级检修任务书》《2号机组A级检修网络图》。

据悉,此次A级检修计划工期35天,秉持“应修必修,修必修好”的原则,严把质量关,严守安全线,确保检修任务安全高效、保质保量圆满完成。


Produced By CMS 网站群内容管理系统 publishdate:2025-04-29 19:42:34
